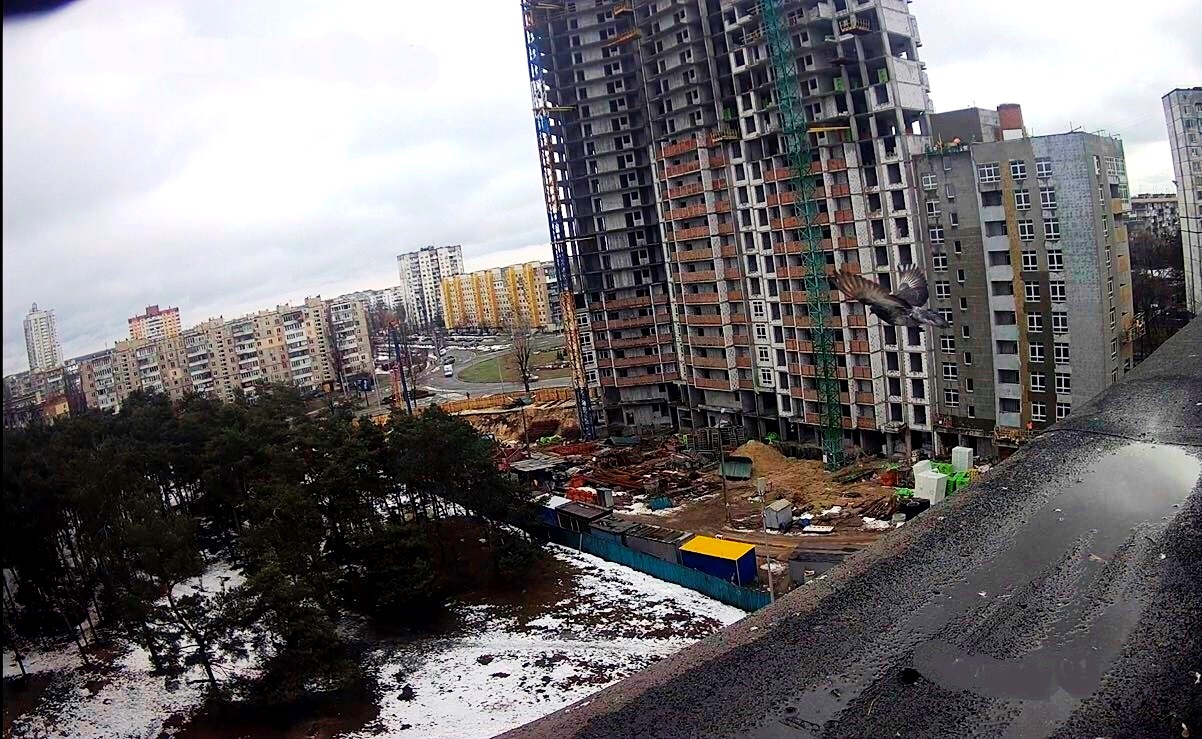

Динамика строительства ЖК Forest по ул. Милютенко / ул. Шолом Алейхема - февраль 2021
1 пусковой комплекс (1,2 секции)
секция 1
- завершены работы по устройству монолитного каркаса;
- завершены работы по кладке наружных и внутренних стен и перегородок;
- завершены работы по монтажу ПВХ конструкций;
- выполняются работы по устройству фасада;
- выполняются работы по устройству кровли;
- монтируют системы отопления, водостока и стояков ливневой канализации.
секция 2
- завершены работы по устройству монолитного каркаса;
- ведутся работы по кладке наружных и внутренних стен и перегородок на уровне 13 этажа;
2 пусковой комплекс (3-4 секции)
секция 3
- завершены работы по устройству монолитного каркаса;
- ведутся работы по кладке наружных и внутренних стен и перегородок на уровне 13 этажа;
- ведутся работы по монтажу ПВХ конструкций на уровне 6 этажа.
секция 4
- завершены работы по устройству монолитного каркаса;
- ведутся работы по кладке наружных и внутренних стен и перегородок на уровне 6 этажа;
- ведутся работы по монтажу ПВХ конструкций на уровне 6 этажа.
3 пусковой комплекс (5 секция)
- ведутся работы по устройству шпунтового ограждения;
- завершены работы по испытанию свай;
- выполняются работы по подготовке к бурению свай.
